宗像市 塗装工事 竹田ビル 高圧洗浄
2015年4月26日
今日から竹田ビルの玄関庇改修工事に入っております。昨日から足場仮設いたしました。

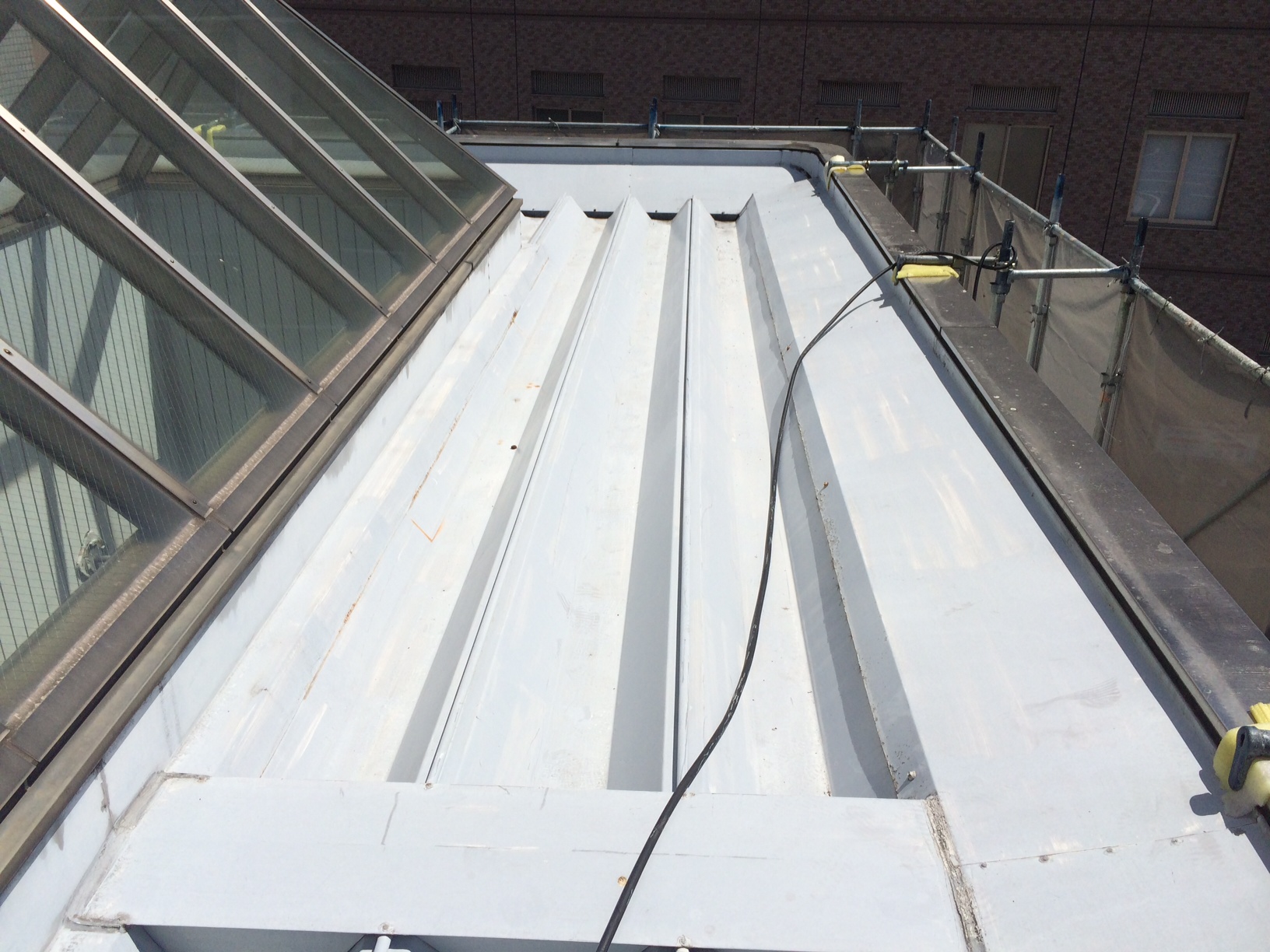

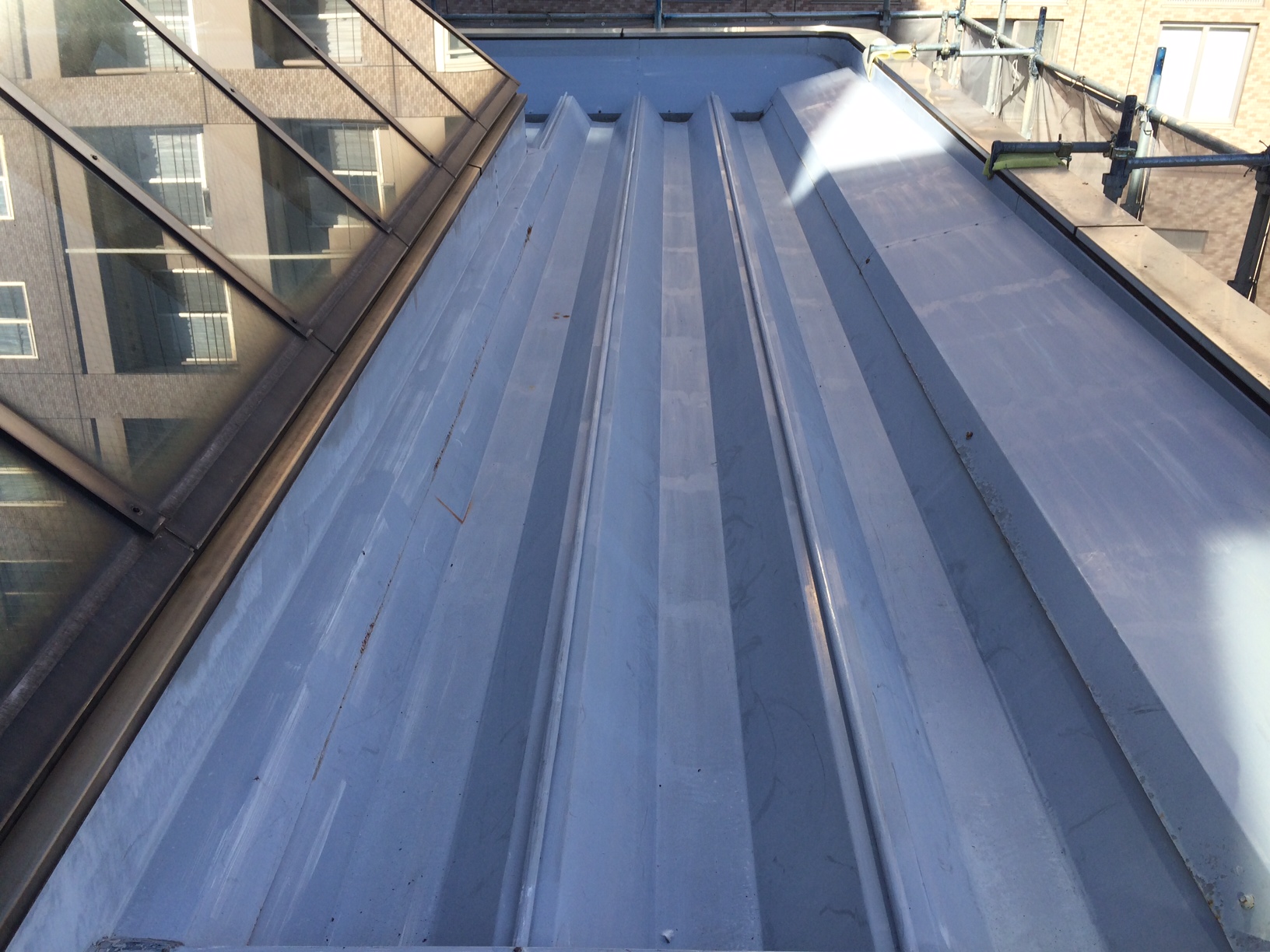

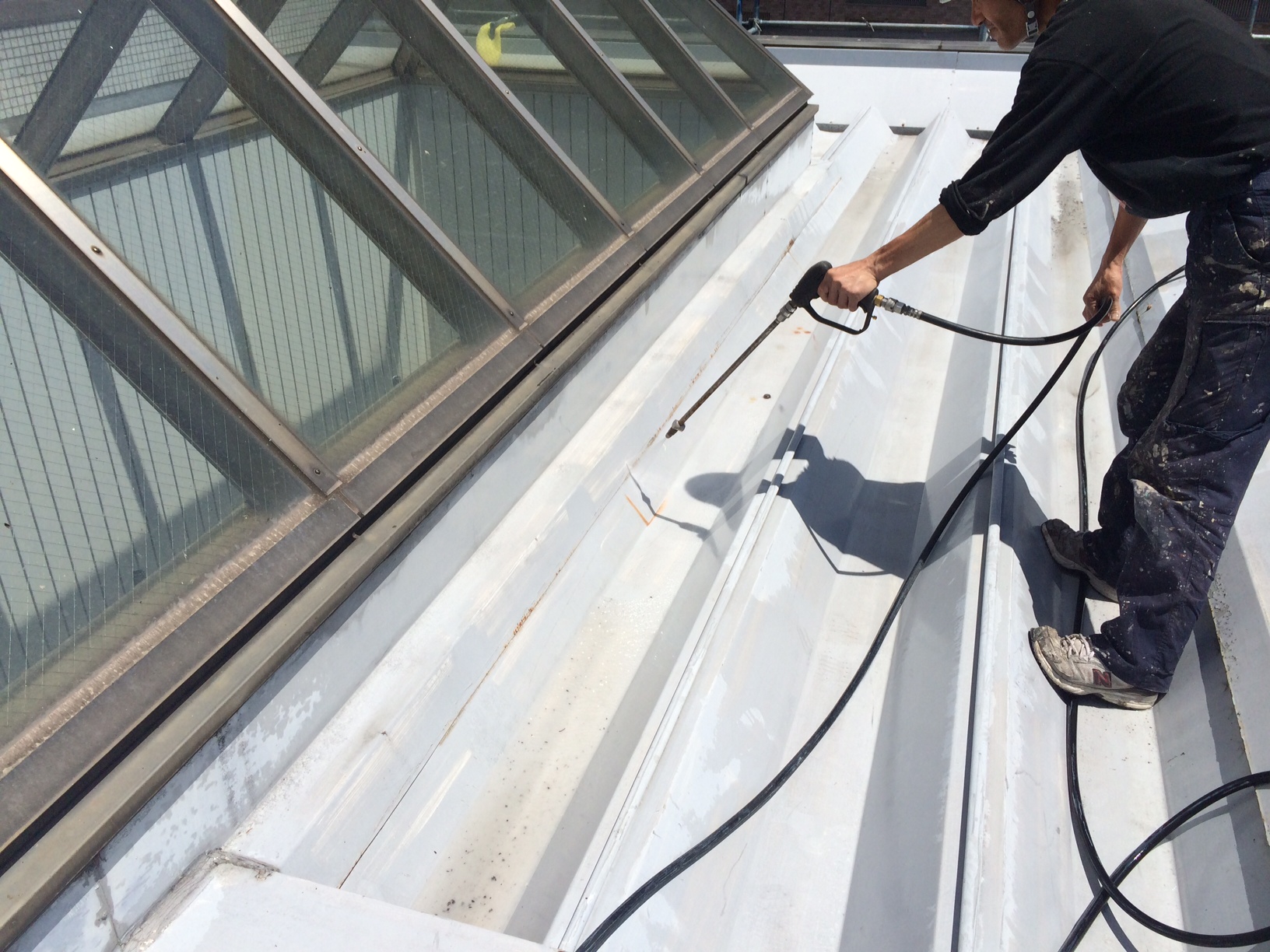

今日は折半屋根の高圧洗浄をして、明日からシーリングの打替え工事などを施工していきます。
防水工事 シーリング打替え工事 塗装工事を施工していきます。随時ブログにて紹介していきます。
2015年4月26日
今日から竹田ビルの玄関庇改修工事に入っております。昨日から足場仮設いたしました。
今日は折半屋根の高圧洗浄をして、明日からシーリングの打替え工事などを施工していきます。
防水工事 シーリング打替え工事 塗装工事を施工していきます。随時ブログにて紹介していきます。
2015年4月25日
今日は辻塗装の職人全員で作業を進めております。足場解体が5月30日予定なので追い込んでいます。

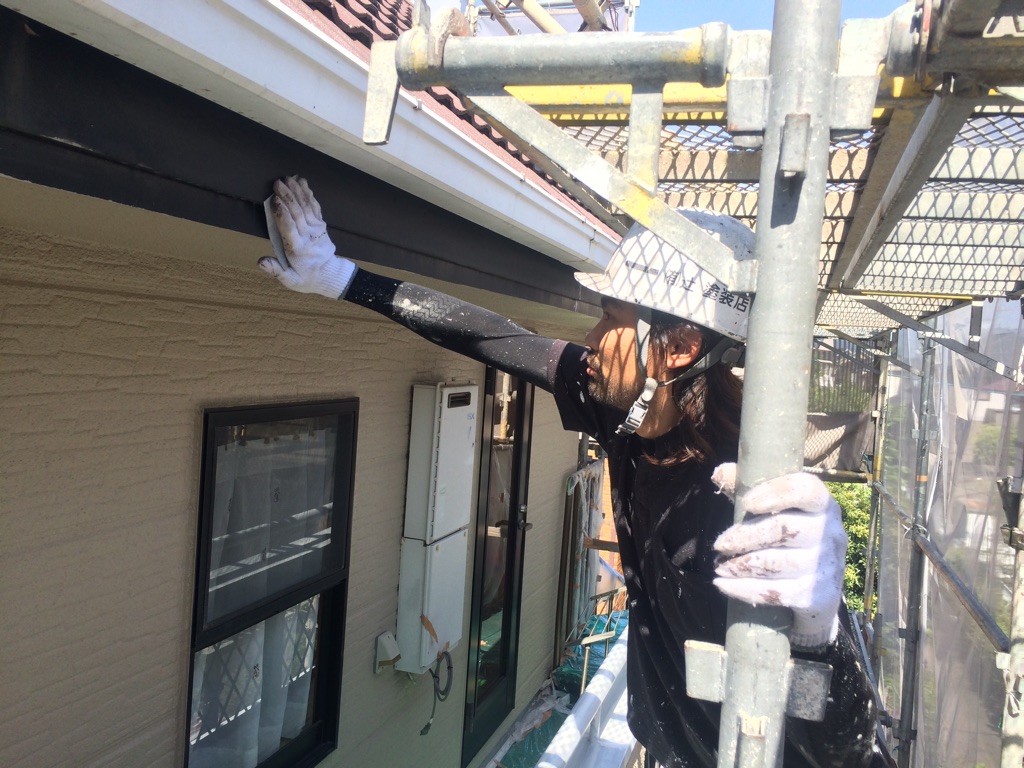

残りの破風塗装、手摺塗装、樋塗装、その他各部位の塗装を施工しました。
今日で塗装の方は終わりが見えてきましたので安心しました。あと足場解体前にの27日に1日作業します。
足場解体後に補修清掃などをし完了となります。施工期間は4月13日足場組立~4月30日足場解体です。
約2週間ちょっとでした。少し雨が降り施工できない日などがありましたが連休前に無事完了できそうです。
4月27日に検査などを行い、足場解体後の5月1日竣工予定になります。最後まで安全に作業いたします。
2015年4月24日

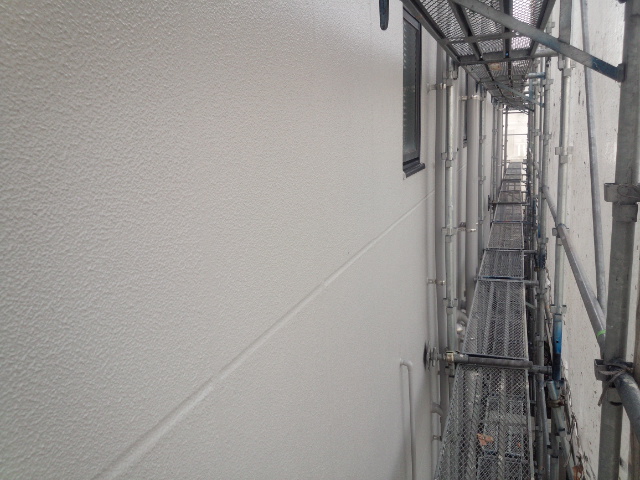

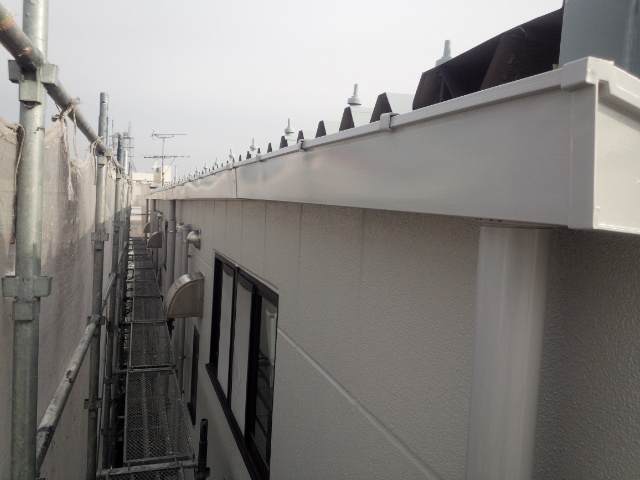

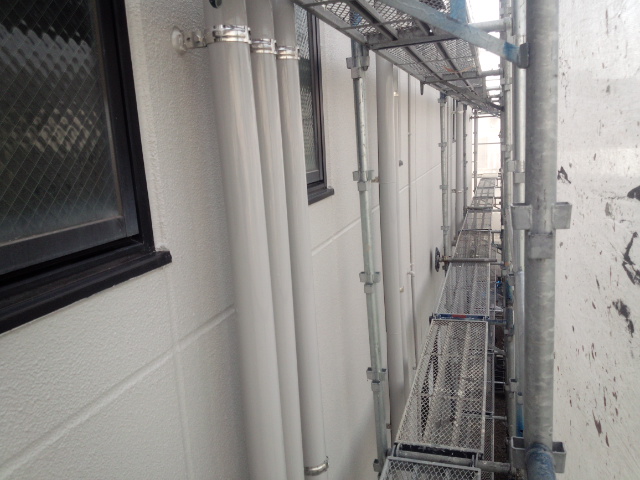

今日は安藤ビルの足場仮設部分の塗装工事が完了いたしました。足場解体は27日の月曜日です。
足場解体後に清掃などをして、工事完了となります。後残りの工事は看板取付け工事やシャッターの塗装です。
明日看板取付けをして、明後日の日曜日にシャッター塗装で完了となります。
現場完了後には施工例で詳しく紹介したいと思います。

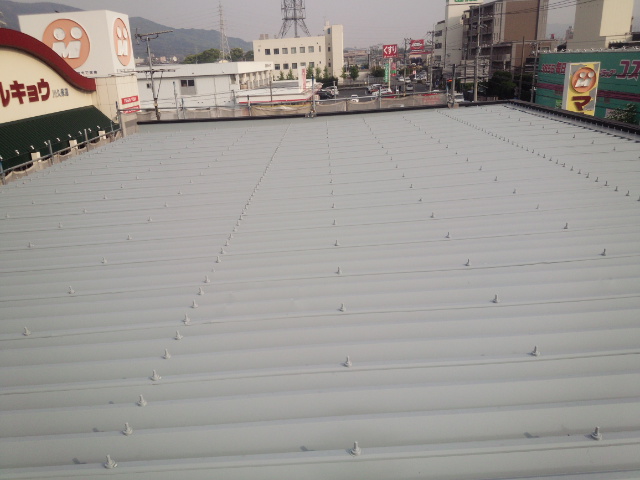

今日は熊本の現場の外壁や屋根の仕上げ塗装を行っております。明日からその他の各部位の塗装を行っていきます。
あと3~4日程度で現場は完了しそうです。事故のないように安全第一で頑張って完成させます。
屋根塗装の上塗には水谷ペイント(株)水性カスタムシリコンを使用してます。
外壁塗装の上塗には日本ペイント(株)オーデフレッシュSiを使用してます。
2015年4月23日

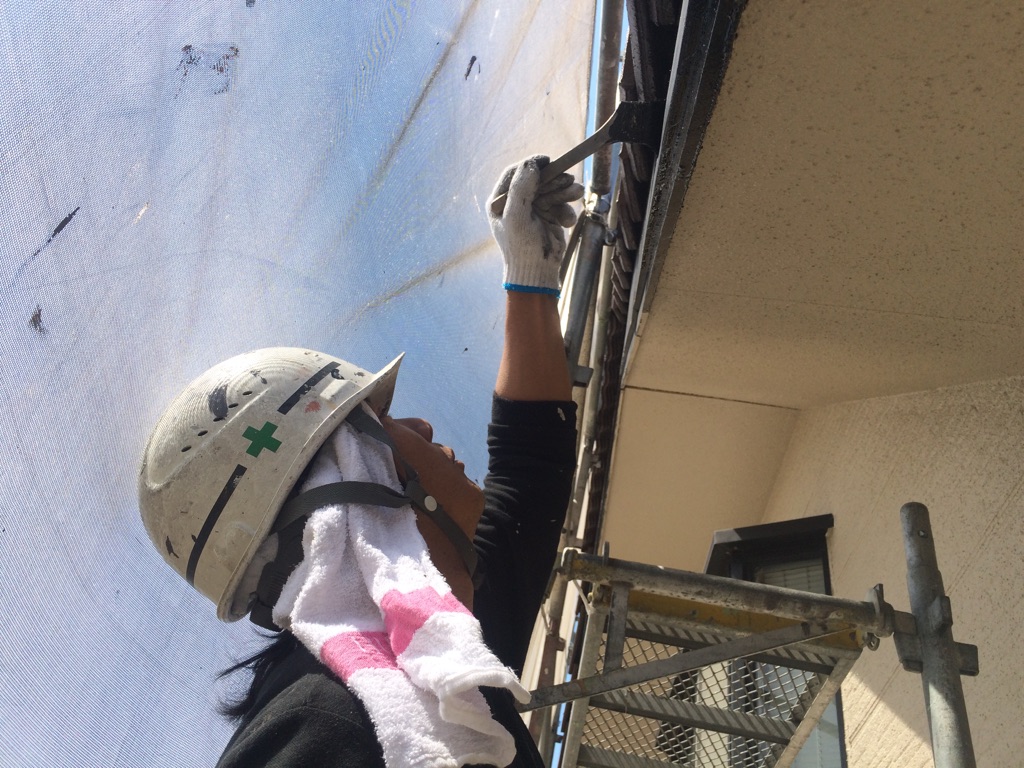

今日は安藤ビルの屋根のボルトのキャップ取付けを行いました。すべて取付けを完了しました。
これで屋根塗装も完了いたしました。明日は足場仮設部分の塗装の検査と最終補修塗装を行い完了となります。
いよいよ足場が解体できそうです☆今週の日曜日に店舗のシャッター塗装工事も施工予定です!
また明日も報告していきたいと思います☆
